現場管理

新規現場の登録、現場一覧での絞り込み、現場詳細TOPでの進捗確認、状態変更、Google Drive連携を行う機能です。

概要

現場管理では、見積から入金までの状態に応じて現場を一覧表示し、各現場の進捗、担当者、メモ、警告を確認します。現場詳細では、現場の基本情報、進捗、地図、各機能へのメニューを表示します。

主な対象画面は次の通りです。

画面内容
新規現場情報追加現場の基本情報、日付、発注者、連絡先、備考を入力します
新規現場情報登録案件資料をアップロードするかどうかを選び、現場を登録します
現場管理一覧状態、社内担当者、キーワードで現場を絞り込みます
現場詳細TOP進捗、警告、連絡先、地図、各機能へのメニューを確認します

利用できるユーザー

現場管理、新規現場登録、現場詳細は、管理者と一般ユーザーのどちらも利用できます。

現場の状態

現場には、登録から入金まで10段階の状態があります。

順番状態内容
1新規登録現場を新しく登録した状態
2積算完了数量やコストの積算が完了した状態
3見積書発行発注者へ見積書を発行した状態
4受注発注者から注文を受けた状態
5打合せ中仕様や詳細を調整している状態
6製作開始製作作業を開始した状態
7製作完了製作が完了し、納品・取付の準備ができた状態
8納品完了現場への納品・取付が完了した状態
9請求書発行発注者へ請求書を発行した状態
10入金入金を確認した状態

新規現場登録

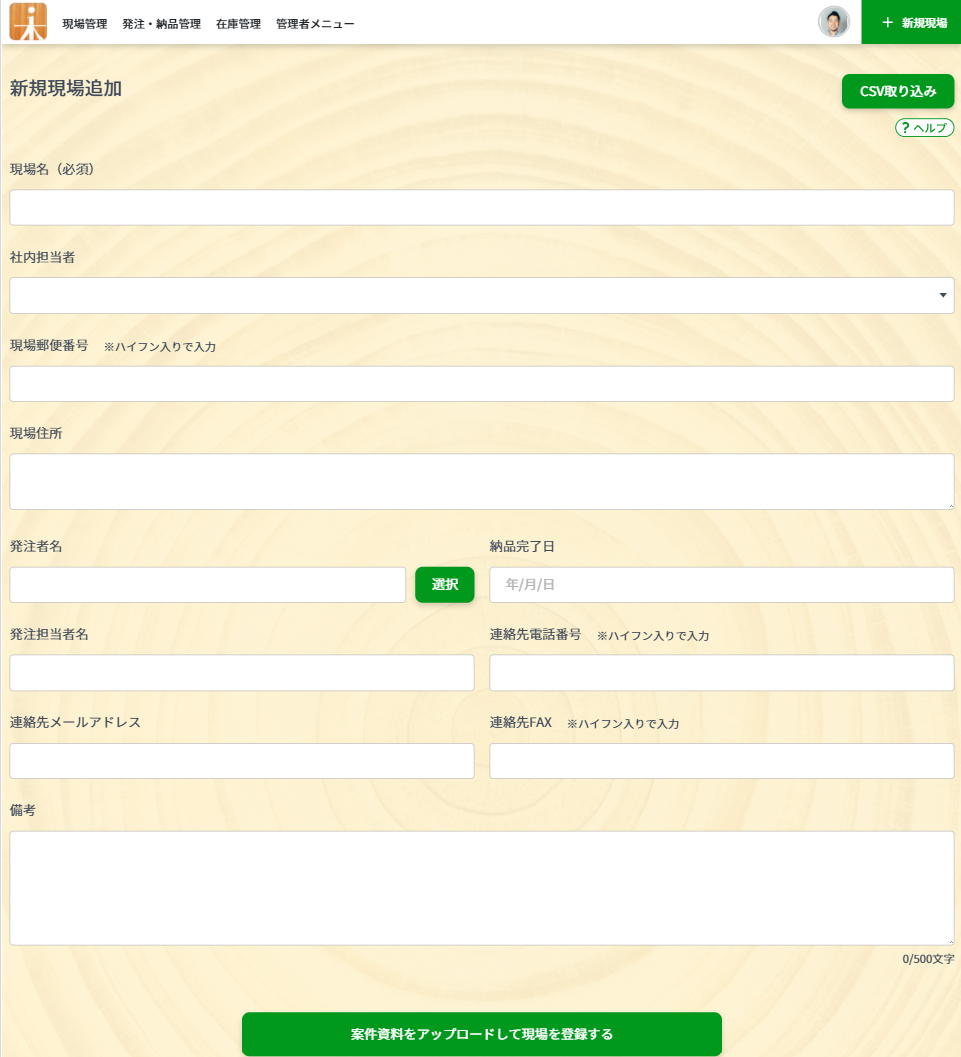

新規現場情報追加では、現場名を必須として、現場住所、担当者、発注者、連絡先、各種日付、備考を入力します。

新規現場を登録する手順

  1. メニューから「現場管理」を開きます。
  2. 現場管理画面の「新規現場」を押します。
  3. 現場名、担当者、日付、発注者、連絡先、備考を入力します。
  4. 「案件資料をアップロードして現場を登録する」または「案件資料をアップロードせずに、現場を登録する」を選びます。

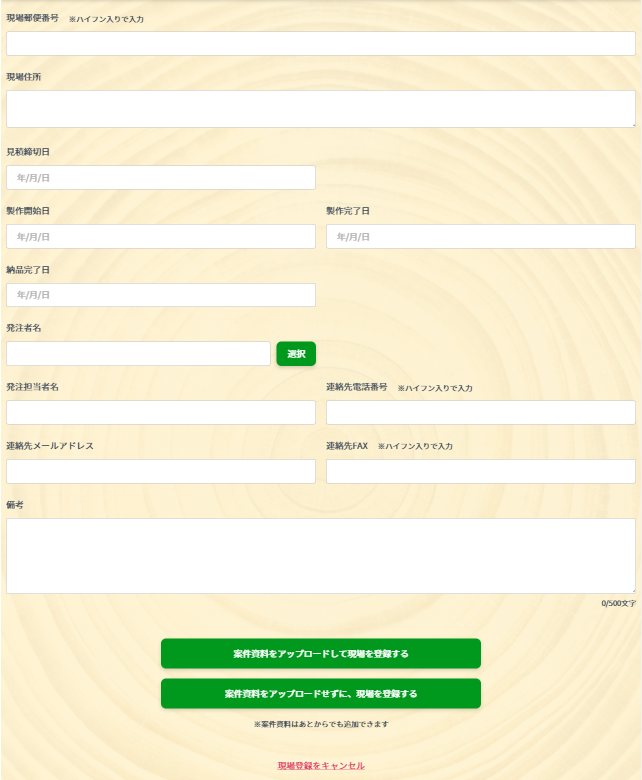

新規現場情報追加(負荷予測OFF)
新規現場情報追加(負荷予測ON)
項目入力・制約
現場名必須。テキスト入力します
社内担当者プルダウン選択に加え、直接入力で候補を絞り込めます
現場郵便番号907-0023 または 9070023 の形式。定型外は登録できません
現場住所テキスト入力します。現場詳細では地図表示に使われます
見積締切日数字入力またはカレンダーで選択します
製作開始日見積締切日と同じ形式で入力します
製作完了日見積締切日と同じ形式で入力します
納品日見積締切日と同じ形式で入力します
発注者名テキスト入力、または発注者マスターから選択します
発注担当者名テキスト入力します
連絡先電話番号数字入力します。ハイフン入りが推奨です。数字以外はアラート対象になり登録できません
連絡先メールアドレス@ を含むメールアドレスを入力します。@ を含まない場合は登録できません
連絡先FAX電話番号と同じ形式で入力します
備考入力欄の文字カウンターを確認しながら500文字まで入力できます。超過分は自動削除されます

日付のカレンダーは現在日を含む月を初期表示します。手入力は、2021/01/01 または 20210101 のような形式で入力します。定型形式以外の場合、日付は反映されません。

CSV取り込み

CSV取り込みを使うと、現場情報と現場シート情報をまとめて入力できます。CSV取り込みは新規現場追加画面でのみ利用でき、1回だけ実行できます。

CSV取り込みで新規現場・シートを簡単登録する方法【SmoothCSV解説】

取り込み方式内容
現場CSV現場情報だけを取り込みます
現場CSV + シートCSV現場情報とシート情報をあわせて取り込みます

CSV形式は、うえざと木工社販売の Doors ソフトの出力形式に従います。取り込んだ内容はモーダルで確認します。入力不備や未入力がある場合は、該当箇所またはエラー内容が表示され、エラーがある状態では取り込みできません。

CSVテンプレート

次のテンプレートをダウンロードし、サンプル値を登録する現場の内容に置き換えて使用します。列名は変更しないでください。

SmoothCSVで編集する

CSVの編集には、文字コードや列構成を維持しやすいCSV専用エディター「SmoothCSV」を推奨します。公式配布版はWindows、macOS、Linuxで利用できます。

公式配布元を確認してください

SmoothCSVは上記の公式サイトから入手してください。OSから警告が表示された場合は、配布元や署名を確認し、確認できないファイルは実行しないでください。

操作の流れは次の通りです。

  1. 上のリンクから、現場情報CSVと、必要に応じてシート情報CSVをダウンロードします。
  2. SmoothCSVでテンプレートを開きます。
  3. サンプル値を登録内容に置き換えます。現場CSVはデータ1行、シートCSVは1行につき1シートです。
  4. CSV形式のまま保存します。Excelブックなど別の形式には変換しないでください。
  5. Kiinnovatorの「新規現場」画面で「CSV取り込み」を押し、現場CSVだけ、または現場CSVとシートCSVを同時に選択します。
  6. 確認モーダルで内容を確認し、エラーがなければ取り込みを実行します。

CSV編集時のルール

項目ルール
ファイル名現場CSVは project_、シートCSVは sheets_ で始まる .csv ファイルにします
ファイルの組み合わせ現場CSVは必須です。シートCSVだけでは取り込めません
見出し行列の追加、削除、名称変更はせず、テンプレートの見出しをそのまま使用します
現場CSVの行数見出し行の下に、登録する現場のデータを1行だけ入力します
シートCSVの行数1行につき1シートを入力します。行は追加・削除できますが、データの途中に空行を入れないでください
セルの内容値にカンマや改行を含めないでください
数値項目寸法、数量・台数、製作時間、取付時間は半角数字で入力します
保存形式UTF-8のCSV形式で保存します

エラー対象になる主な項目は次の通りです。

CSV項目条件
現場CSV現場名必須
現場CSV社内担当者入力する場合は、利用中の従業員を「姓 名」のように姓と名の間をスペースで区切ります
シートCSV種別必須。現行のCSV取り込みでは 建具 または 家具 を入力します
シートCSV符号必須

確認モーダルで空欄を確認してください

社内担当者、郵便番号、電話番号、メールアドレス、FAXが正しい形式でない場合、取り込み時に空欄になることがあります。続行する前に確認モーダルの内容を確認してください。

追加取り込みはできません

CSV取り込みは1度までです。登録後に追加のCSVを取り込む運用はできません。

CSVの列仕様

現場情報CSV

現場情報CSVは、1行で1つの現場を登録します。

列名必須入力内容
現場名必須登録する現場名
社内担当者利用中の従業員名。入力する場合は 姓 名 の形式
現場郵便番号現場の郵便番号
現場住所現場の住所
発注者名発注者・顧客の名称
納品日YYYY/MM/DD 形式の日付。負荷予測OFF時は納品完了日、ON時は見積締切日として取り込まれます
発注担当者名発注者側の担当者名
連絡先電話番号連絡先の電話番号
連絡先メールアドレス連絡先のメールアドレス
連絡先FAX連絡先のFAX番号
備考現場に関する備考

シート情報CSV

シート情報CSVは、1行で1つのシートを登録します。

列名必須入力内容
種別必須建具 または 家具
形式片開き、片引き、両開きなどの形式
符号必須シートを識別する符号。空欄にはできません
室名設置先の部屋名
家具名称家具の名称
見込み建具の見込み寸法。半角数字で入力します
張範囲大手を張る範囲
設計採寸・外寸(高さ)高さ。半角数字で入力します
設計採寸・外寸(幅)幅。半角数字で入力します
外寸(奥行き)家具の奥行き。半角数字で入力します
数量・台数建具の数量または家具の台数。半角数字で入力します
製作時間製作の見積時間。負荷予測ON時の計算に使用します。4時間30分は 4.5 と入力します
取付時間取付の見積時間。負荷予測ON時の計算に使用します。4時間30分は 4.5 と入力します

CSV取り込みFAQ

シートの行は増やせますか?

はい。シートCSVでは、1シートにつき1行を追加できます。現場CSVはデータ1行だけにしてください。

製作時間・取付時間は何に使われますか?

負荷予測ON時の見積作業時間や残工数の計算に使用します。時間数を半角数字で入力してください。

編集したCSVは再利用できますか?

はい。編集後のCSVを雛形として保存し、現場名、日付、担当者、シート内容などを新しい現場用に置き換えて再利用できます。

Excelでも編集できますか?

CSV形式、列名、文字コードを維持できれば編集できますが、日付や郵便番号の先頭ゼロなどが自動変換されることがあります。意図しない変換を避けるため、SmoothCSVを推奨します。

CSV形式のエラーが表示される場合は?

ファイル名、見出し行、列数、必須項目、数値項目を確認してください。解決しない場合は、エラーメッセージ一覧も確認してください。

雛形として保存・再利用できます

正常に取り込めたCSVをPC上で複製し、現場名、日付、担当者、シート内容を置き換えると、次回以降の雛形として再利用できます。

登録とGoogle Drive

現場登録時は、案件資料をアップロードして登録するか、案件資料をアップロードせずに登録するかを選択します。

新規現場情報登録
操作内容

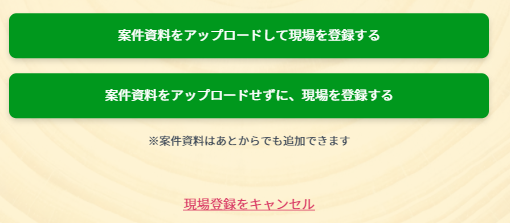

案件資料をアップロードして現場を登録するjpg、JPEG、png、PDFの案件資料を複数選択して登録します
案件資料をアップロードせずに、現場を登録する案件資料なしで現場だけを登録します
現場登録をキャンセル登録画面を閉じ、TOP画面へ戻ります

登録直後の現場状態は「新規登録」です。登録後は現場詳細TOPへ移動します。Google Driveフォルダの自動作成があるため、画面遷移まで10秒ほどかかる場合があります。

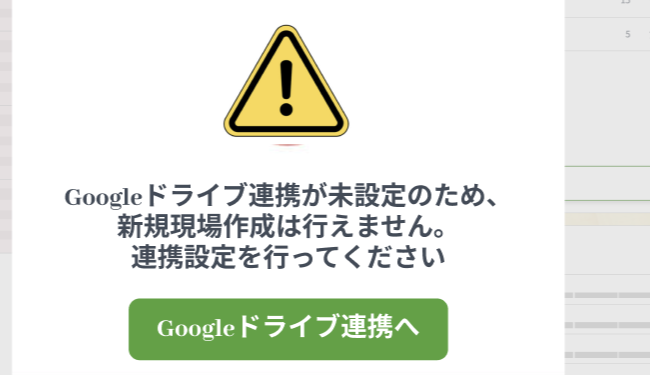

Google Drive連携が設定されていない場合、新規現場は作成できません。新規現場ボタンを押すと連携を促すモーダルが表示され、「Googleドライブ連携へ」から外部連携設定へ移動します。

Google Drive連携が必要な場合のモーダル

Google Drive連携が設定されている場合、現場登録時に現場用フォルダが自動作成されます。1日の自動作成上限は12現場です。

自動作成されるフォルダ構成は次の通りです。

現場名_発注者名
├─ 案件資料
├─ 事務資料
└─ 製作資料

現場を削除しても、自動作成したGoogle Driveフォルダは削除されません。また、現場の状態が変更された場合は、Google Drive上の状態別フォルダへ現場フォルダを移動します。

状態別の移動先は、Google Drive上の「現場資料」配下にある次のフォルダです。

現場資料
├─ ①新規登録
├─ ②積算完了
├─ ③見積書発行
├─ ④受注
├─ ⑤打合せ中
├─ ⑥製作開始
├─ ⑦製作完了
├─ ⑧納品完了
├─ ⑨請求書発行
└─ ⑩入金

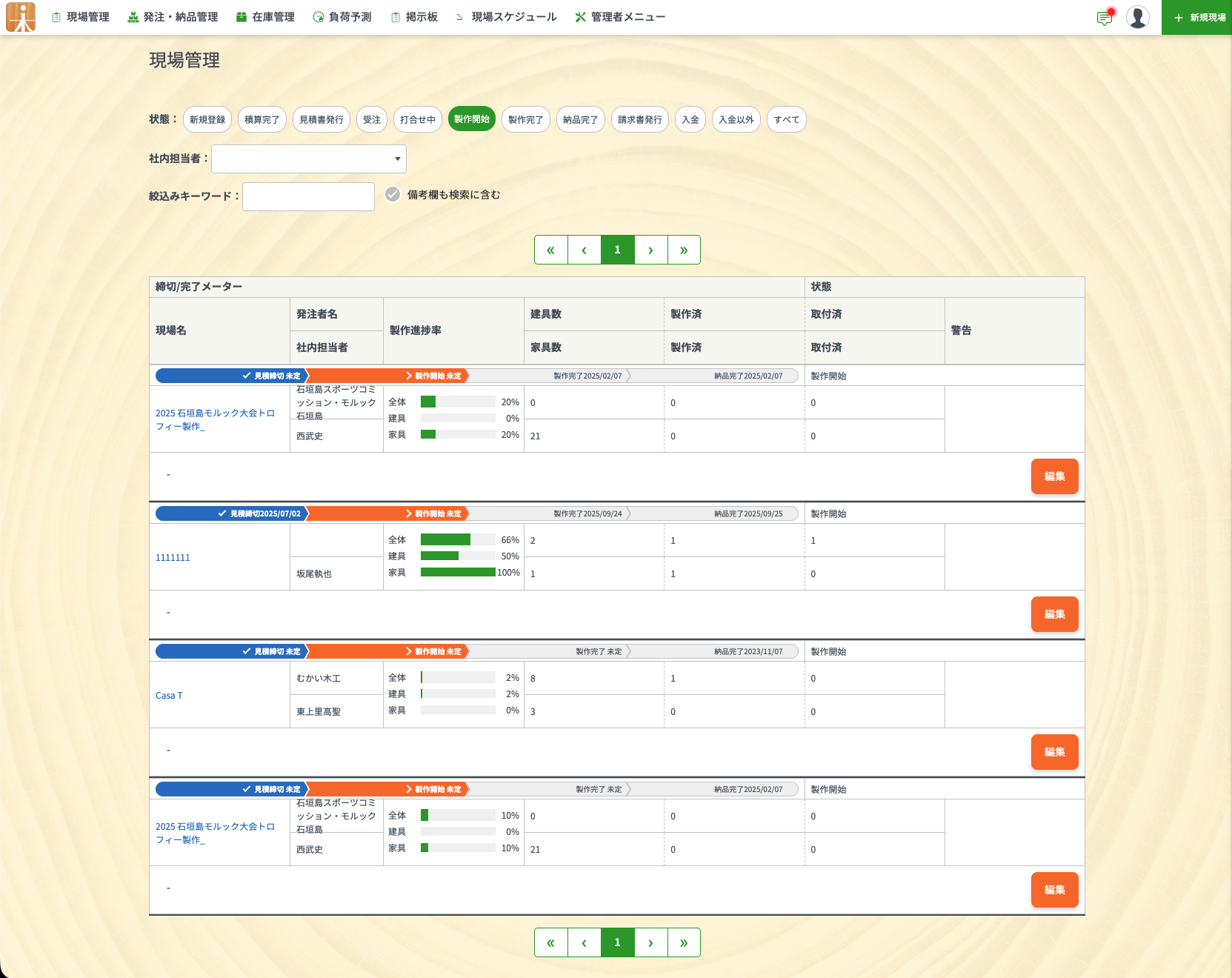

現場管理一覧

現場管理一覧では、状態ごとに現場を表示し、進捗や警告を確認します。初期表示は「製作開始」の現場一覧です。

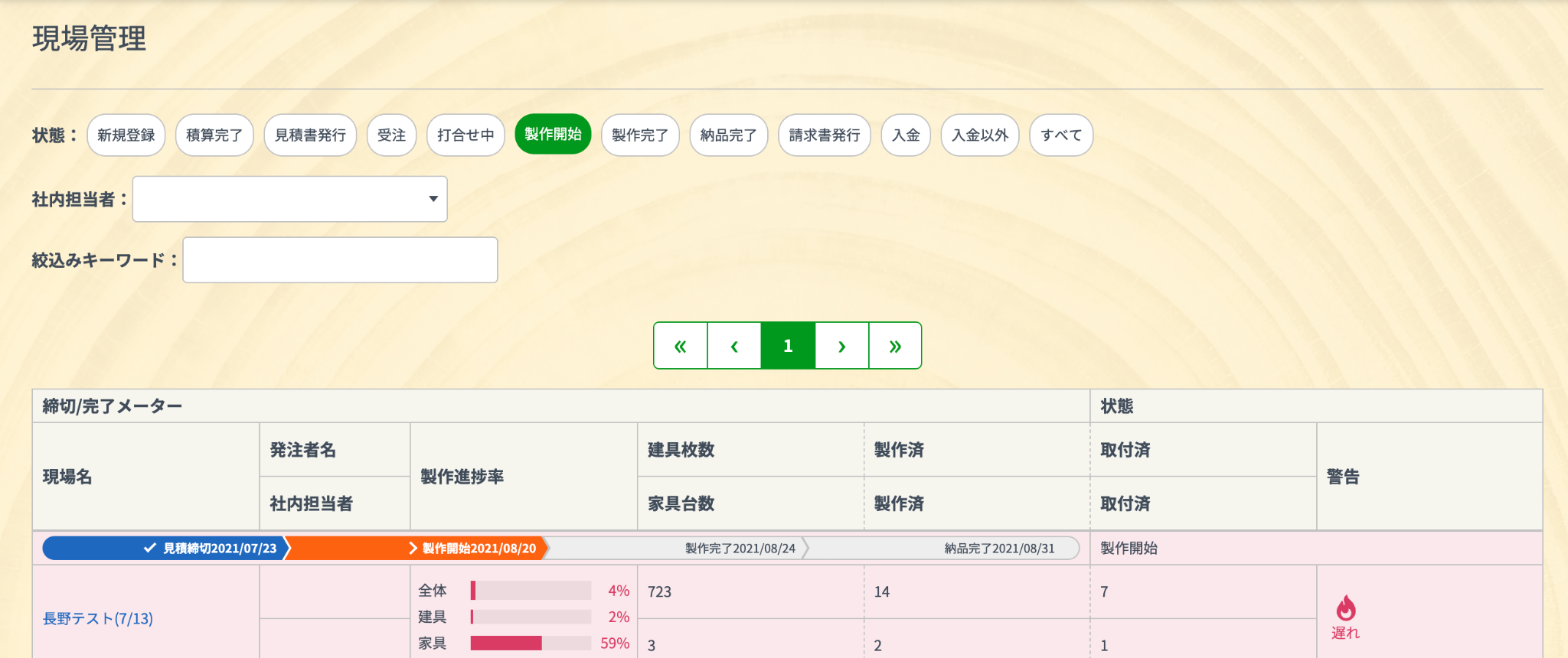

現場管理一覧(負荷予測OFF)

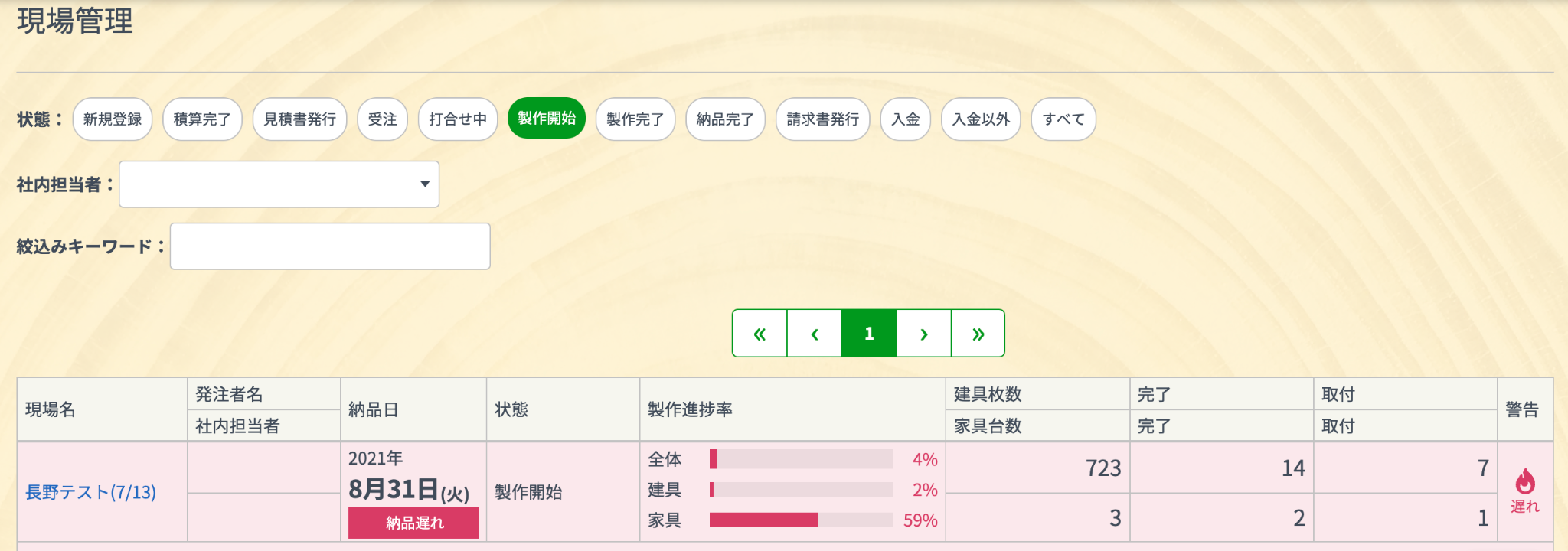

現場管理一覧(負荷予測ON)

各状態の現場一覧では、表示件数/総件数を確認できます。1ページあたりの表示件数は20件で、20件を超える場合は次ページへ移動できます。

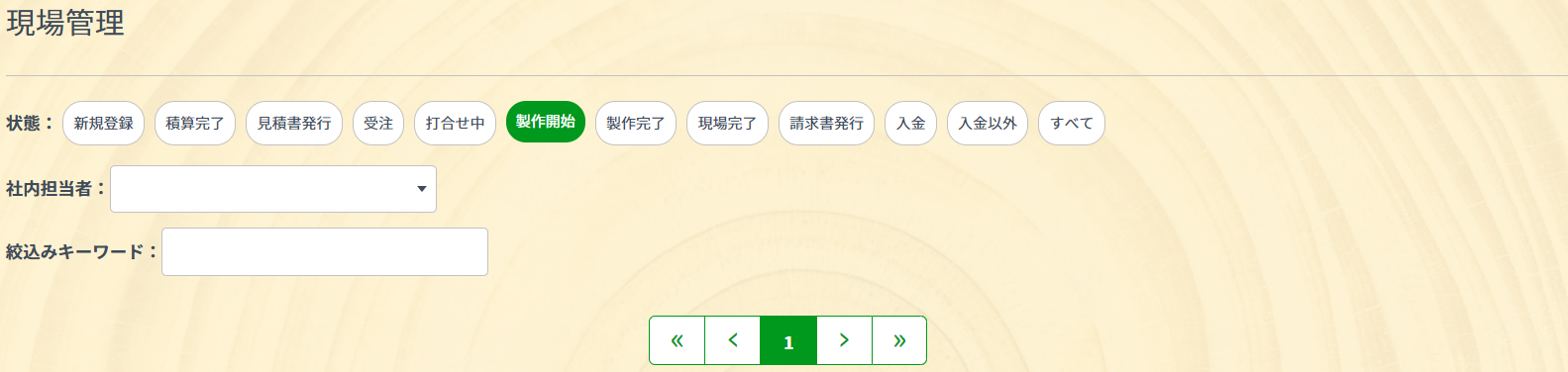

絞り込み

現場管理一覧では、状態、社内担当者、キーワードで絞り込めます。

現場管理の絞り込み
絞り込み内容
状態新規登録、積算完了、見積書発行、受注、打合せ中、製作開始、製作完了、納品完了、請求書発行、入金、入金以外、すべて
社内担当者初期表示は「指定なし」です。アーカイブ以外の従業員から1名を選択できます
キーワード現場名、発注者名、メモを検索できます
検索対象切替現場名のみ検索、メモのみ検索を切り替えられます

キーワード入力後、Enterキーを押すと検索します。備考欄も検索対象に含める場合は、備考を含める設定で検索します。

一覧表示とメモ

現場一覧には、現場ごとの簡略情報と進捗状況が表示されます。

負荷予測OFF時負荷予測ON時
現場名現場名
発注者名発注者名
社内担当者社内担当者
納品日締切/完了メーター
状態製作進捗率
製作進捗率種別ごとの枚数、製作済、取付済
種別ごとの枚数、完了、取付警告
警告メモ、保存ボタン
メモ、保存ボタン

メモ内のURLは、表示状態ではリンクに変換されます。「編集」を押すと編集モードになり、「保存」で変更を反映します。変更を取り消す場合は「キャンセル」を押します。

警告と表示順

警告は現場状態と対象日付をもとに表示されます。対象日付が未入力の場合、警告は表示されません。

状態負荷予測OFF時の対象日付負荷予測ON時の対象日付
新規登録納品完了日見積締切日
積算完了納品完了日見積締切日
見積書発行納品完了日見積締切日
受注納品完了日製作開始日
打合せ中納品完了日製作開始日
製作開始納品完了日製作完了日
製作完了納品完了日納品完了日
納品完了納品完了日納品完了日
請求書発行納品完了日納品完了日
入金納品完了日納品完了日

新規登録、積算完了、受注、打合せ中など、日付までの残日数で判断する状態では、対象日付までの残日数が1日以上3日以下の場合に「やや遅れ」、0日以下の場合に「遅れ」、それ以外は「順調です」と表示します。

完了系の状態では、対象日付が入力されている場合に次の表示になります。

状態負荷予測OFF時負荷予測ON時
見積書発行見積書完了見積完了
納品完了納品完了納品完了
請求書発行請求書発行請求書発行
入金完了完了

負荷予測ON時の製作開始・製作完了では、営業日数と進捗率をもとに理論値を計算し、進捗の遅れを判定します。

負荷予測ON時の製作開始では、製作完了までの営業日数と残営業日数から製作理論値を計算し、製作全体進捗率が理論値より10%以上20%未満遅れている場合は「やや遅れ」、20%以上遅れている場合は「遅れ」と表示します。製作完了では、納品完了までの営業日数と残営業日数から取付理論値を計算し、取付全体進捗率で同じ判定を行います。

表示順は状態と負荷予測機能のON/OFFにより異なります。

状態負荷予測OFF時負荷予測ON時
新規登録納品日の古い順見積締切日の古い順
積算完了納品日の古い順見積締切日の古い順
見積書発行納品日の新しい順見積締切日の古い順
受注納品日の古い順製作完了日の古い順
打合せ中納品日の古い順製作完了日の古い順
製作開始納品日の古い順製作完了日の古い順
製作完了納品日の古い順納品完了日の古い順
納品完了納品日の古い順納品完了日の古い順
請求書発行納品日の古い順納品完了日の古い順
入金納品日の新しい順納品完了日の新しい順
入金以外納品日の古い順納品完了日の古い順
すべて納品日の新しい順納品完了日の新しい順

負荷予測ON/OFFの切り替え

負荷予測機能のON/OFFを切り替える場合、納品日は納品完了日として扱われます。

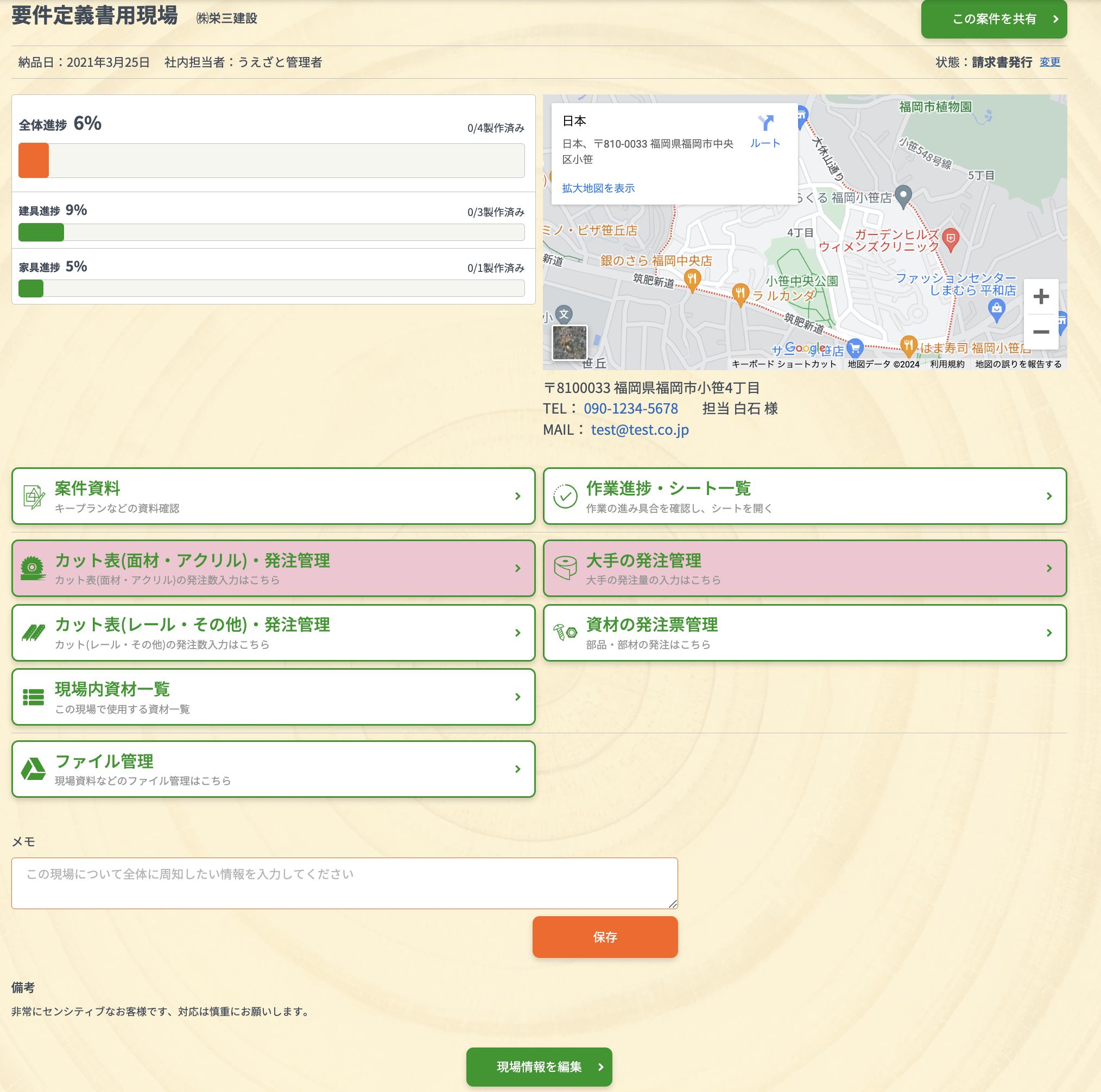

現場詳細TOP

現場詳細TOPでは、現場名、発注者名、納品日、社内担当者、納品日アラート、状態を確認します。これらの情報は現場詳細配下の各画面でも共通して表示されます。

現場詳細TOP(負荷予測OFF)

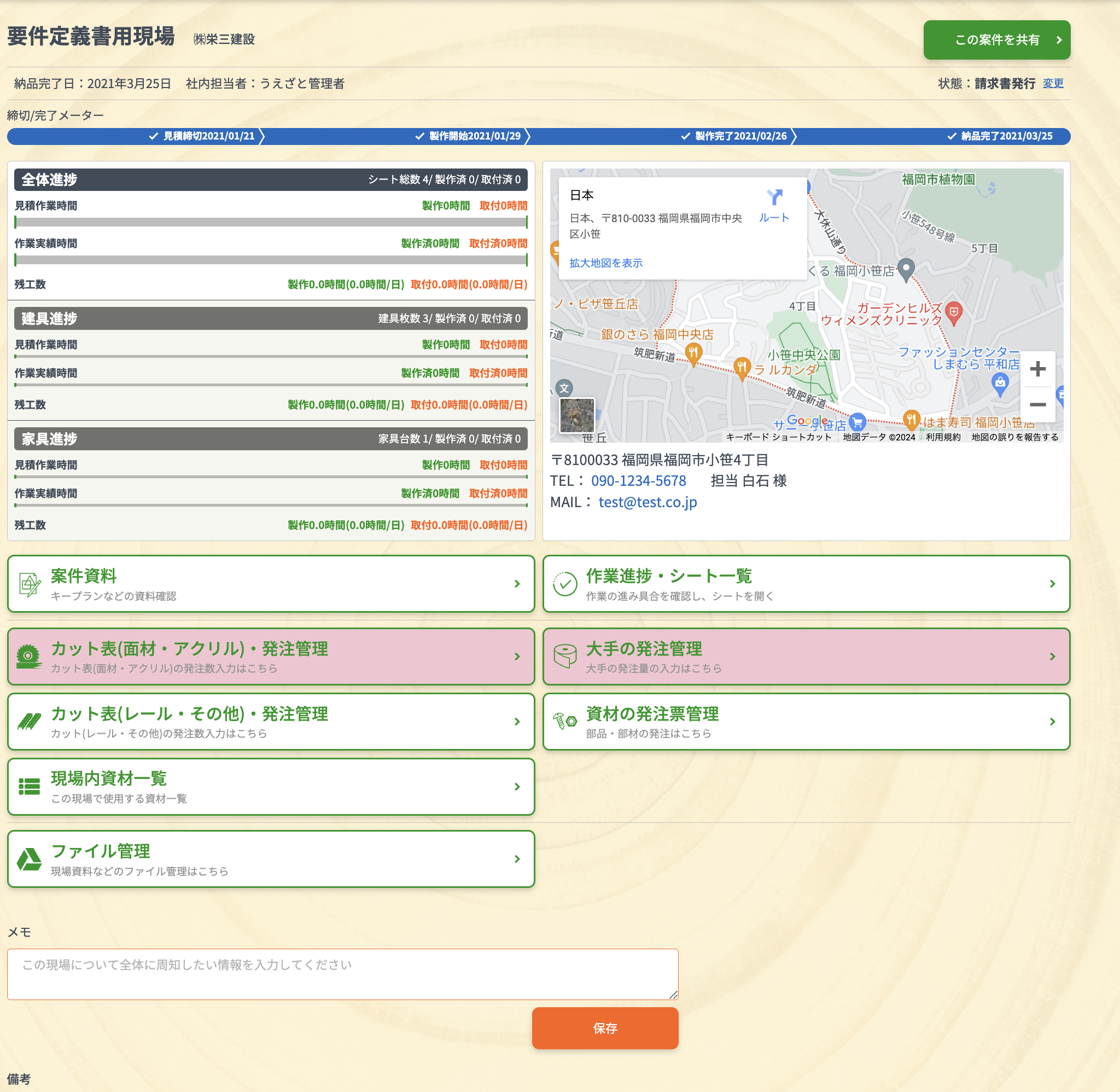

現場詳細TOP(負荷予測ON)
表示項目内容
納品日アラート納品日までの日数、当日、超過日数を表示します
締切/完了メーター負荷予測ON時に、見積締切日、製作開始日、製作完了日、納品完了日を状態に応じて表示します
全体進捗全体の進捗率を%表示、時間表示で確認します
種別ごとの進捗形式/工程/部材選択表示マスターで設定した種別ごとに進捗を確認します
地図現場住所をもとにGoogleマップを表示します
連絡先郵便番号、住所、電話番号、発注者担当、メールアドレスを表示します
メモ現場全体に共有するメモを入力し、保存します
備考新規現場登録時の備考を表示します

納品日アラート

納品日アラートは、納品完了までの現場を対象に表示します。10日前以上は黒字、3日前から9日前は赤字、2日前以降や超過時は炎アイコン付きの赤字で表示されます。

表示文言は、残日数に応じて「納品まで○日」「明日納品予定」「本日納品予定」「納品遅れ(○日超過)」に切り替わります。

負荷予測ON時の期限アラート

負荷予測ON時は、現場状態に応じた期限までの残営業日数を表示します。

現場状態期限アラートの対象日
新規登録、積算完了見積締切日
受注、打合せ中、製作開始製作完了日
製作完了納品完了日
見積書発行、納品完了、請求書発行、入金期限アラートは表示されません

10営業日前以上は黒字、3〜9営業日前は赤字、2営業日前以下は炎アイコン付きの赤字で表示します。1営業日前は「明日○○予定」、当日は「本日○○予定」、期限を過ぎると「見積発行遅れ」「製作完了遅れ」「納品完了遅れ」と超過営業日数を表示します。

進捗表示の見方

負荷予測OFF時は、全体および種別ごとに、製作進捗率と「製作済み数 / シート総数」を表示します。

負荷予測ON時は、シート総数、製作済、取付済に加え、製作・取付それぞれの見積作業時間、作業実績時間、残工数、1日あたりの平均必要時間を表示します。

状態変更

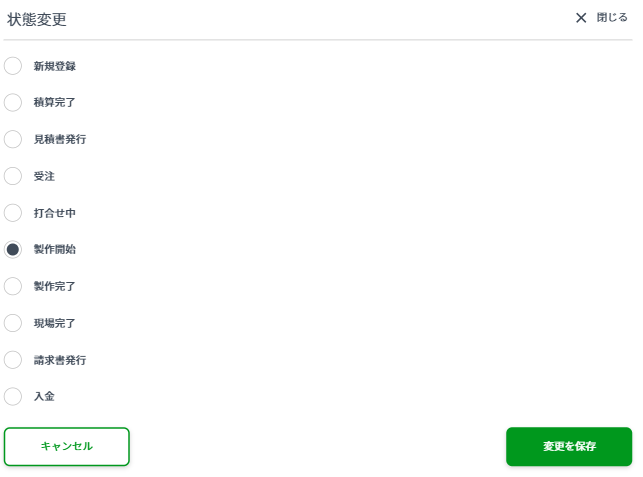

状態の変更ボタンから、現場状態を変更できます。状態には、手動変更できる状態、自動制御される状態、条件付きで手動変更できる状態があります。

状態変更
種類状態・条件
手動変更新規登録、積算完了、見積書発行、受注、打合せ中
自動制御製作開始、製作完了、納品完了
条件付き手動変更状態が納品完了のとき、請求書発行と入金を選択できます

自動制御の状態は、シートの工程や取付写真の状況により変更されます。

状態自動変更条件
製作開始現場内シートの最初の工程が10%以上に更新された場合
製作開始の解除最初の工程を10%から0%に戻した場合、打合せ中へ戻ります
製作完了製作開始以降、OFF設定の工程を除き、現場内全シートの工程が100%になった場合
製作完了の解除1つでも工程を100%以外に戻した場合、製作開始へ戻ります
納品完了製作完了以降、全シートに取付写真が1枚以上あり、取付進捗率が100%になった場合
納品完了の解除取付写真がないシートがある、または工程を100%以外へ戻した場合、製作完了へ戻ります

現場メニュー

現場詳細TOPには、各機能へのメニューが表示されます。

関連する操作ガイド

作業進捗・シート一覧、面材・アクリル、大手、レール・その他の操作は、シート・カット表で詳しく説明しています。

資材の発注管理、発注依頼済み一覧、現場内資材一覧、格納チェックの操作は、現場資材・発注で詳しく説明しています。

メニュー遷移先・内容
案件資料案件資料TOPへ移動します
作業進捗・シート一覧作業進捗・シート一覧TOPへ移動します
カット表(面材・アクリル)・発注管理面材・アクリルのカット表・数量管理へ移動します
大手の発注管理大手の数量管理へ移動します
カット表(レール・その他)・発注管理レール・その他のカット表・数量管理へ移動します

資材の発注票管理資材の発注管理TOPへ移動します
現場内資材一覧現場内資材一覧TOPへ移動します
ファイル管理Google Driveで自動作成された現場フォルダへ移動します

対象資材があり、次の作業が完了していない場合は、対象ボタンが赤色で表示されます。

メニュー赤色になる条件
面材・アクリル面材・アクリルのカットが未完了
大手大手貼りが未完了
レール・その他レール・その他のカットが未完了

編集とサイドメニュー

「現場情報を編集」を押すと、現場情報の編集画面へ移動します。編集画面ではCSV取り込み、ヘルプ、「案件資料をアップロードして現場を登録する」「案件資料をアップロードせずに、現場を登録する」「現場登録をキャンセル」は表示されず、「変更を保存する」「削除する」が表示されます。

現場詳細配下の各画面にはサイドメニューが表示され、次の画面へ移動できます。

  • 現場詳細TOP
  • 案件資料
  • 作業進捗・シート一覧
  • 面材・アクリル(カット表・数量管理)
  • 大手(数量管理)
  • レール・その他(カット表・数量管理)
  • 資材の発注管理
  • 現場内資材一覧
  • ファイル管理
